Estado del proyecto
Fecha estimada de finalización
Por determinarContacto
Avenida Franklin
FASE 2: EL CIERRE DEL SENTIDO OESTE COMIENZA EL LUNES 6 DE JULIO
-
- CIERRE EN DIRECCIÓN OESTE: Franklin Avenue, desde Third Street hasta Fourth Street; circulación en sentido único hacia el este únicamente.
- FECHA DE INICIO: lunes, 6 de julio
- Ruta alternativa: Ninth Street, Greenwood Avenue y Third Street
- Las obras, tanto diurnas como ocasionalmente nocturnas, también continúan desde la Primera Calle hasta la Tercera Calle.
- Las condiciones del tráfico cambiarán con frecuencia: suscríbase al informe semanal de tráfico en bendoregon.gov/traffic.
MÁS INFORMACIÓN SOBRE LOS HORARIOS Y EL MAPA DE DESVÍOS A CONTINUACIÓN
Las fechas son estimadas y están sujetas a cambios.
Avenida Franklin – desde la Avenida Harriman hasta la Calle Cuarta
Como parte del proyecto Midtown Crossings, se han confirmado los detalles finales del diseño de la avenida NE Franklin, desde la calle Harriman hasta la calle NE Fourth, con el fin de reducir los puntos conflictivos y moderar el tráfico para mejorar la seguridad de todos. Para aumentar la eficiencia y reducir los costes, durante las obras también se llevará a cabo la sustitución de las tuberías de agua obsoletas y la instalación de nuevos pozos de absorción de aguas pluviales para reducir las inundaciones.
LAS OBRAS YA ESTÁN EN MARCHA
FASE 2 – ACTUALIZACIÓN – EL CIERRE DEL CARRIL EN DIRECCIÓN OESTE COMIENZA EL 6 DE JULIO
Las obras continúan en Franklin Avenue, desde First Street hasta Fourth Street, mientras prosiguen los trabajos en la red de abastecimiento de agua, se inicia la reconstrucción completa de la calle y se ultiman las mejoras en los semáforos. Las molestias variarán a lo largo de la zona del proyecto durante las obras.
- CIERRE TEMPORAL DEL TRÁFICO EN DIRECCIÓN OESTE: La avenida Franklin, desde la calle Tercera hasta la calle Cuarta
- FECHA: 6 de julio, durante aproximadamente un mes
- ACCESO SOLO EN DIRECCIÓN ESTE: A partir del 6 de julio

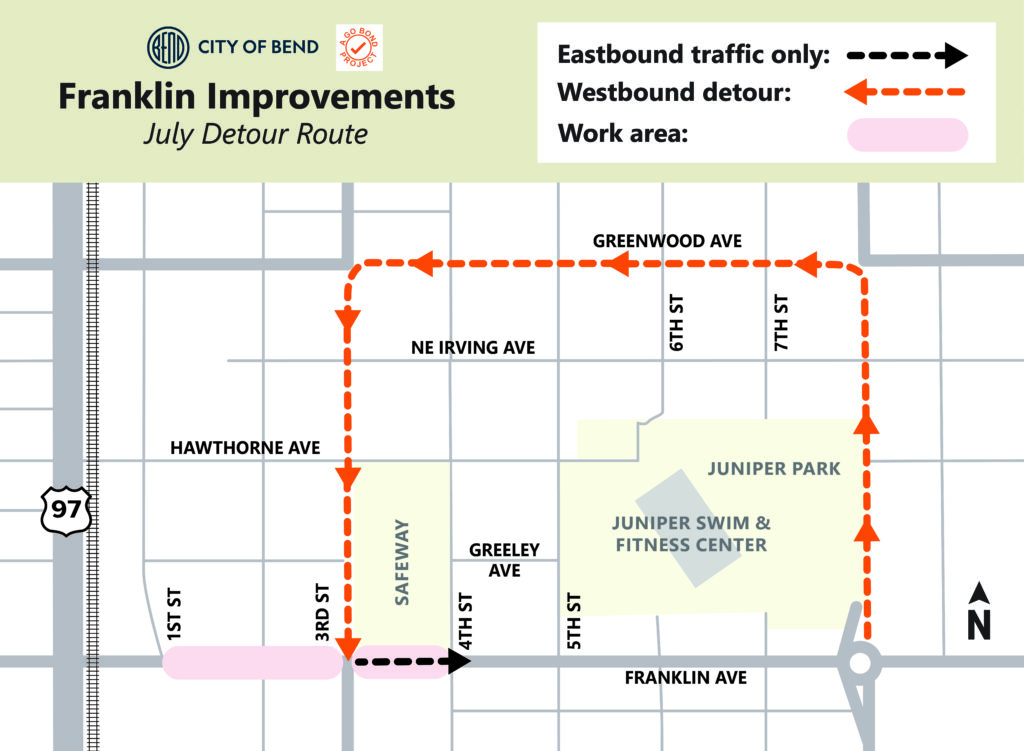

- DESVÍO: El desvío incluye la Octava Calle, la Avenida Greenwood y la Tercera Calle
:
- TAMBIÉN CONTINÚAN LOS TRABAJOS: La avenida Franklin, desde la calle First hasta la calle Third
- Los equipos se centrarán en tramos de una o dos manzanas cada vez
- Trabajo diurno y, ocasionalmente, trabajo nocturno
- Cierres de carriles y señalización ocasional
- CIRCULACIÓN: La circulación sufrirá cambios frecuentes a lo largo del mes de agosto
- AGOSTO-SEPTIEMBRE: Se prevén cambios adicionales en los circuitos de tráfico, cierres y desvíos hasta principios de septiembre. Consulta esta página web para estar al día de las novedades o suscríbete para recibir el informe semanal sobre el estado de las carreteras en bendoregon.gov/traffic.
Qué esperar durante la construcción
- Por su seguridad, le rogamos que no se acerque a las zonas en obras
- Planifica con antelación y calcula un margen de tiempo adicional para los desplazamientos cuando estés por la zona
- El tráfico variará con frecuencia
- Varias zonas de obras y cortes de tráfico en un solo sentido
- El acceso a los comercios permanecerá abierto durante toda la obra
- Se mantendrá en todo momento el acceso para los servicios de emergencia
FASES FUTURAS – CIERRE DEL PASO SUBTERRÁNEO
- SEPTIEMBRE: las obras se desplazarán hacia el oeste, desde First Street hasta Hill Street. Esto obligará a cerrar completamente Franklin Avenue. Las rutas de desvío serán las avenidas Greenwood, Olney o Colorado.
- DÍAS FESTIVOS – El paso subterráneo volverá a abrirse temporalmente desde el Día de Acción de Gracias hasta el día de Año Nuevo.
- ENERO: se reanudarán las obras con el cierre total de Franklin Avenue, desde Harriman Street hasta First Street.
- Un lado de la acera o el camino del paso subterráneo permanecerá abierto en todo momento para peatones y bicicletas.
- Se prevé que la finalización tenga lugar en junio de 2027
Las fechas son estimadas y están sujetas a cambios.
Avenida Franklin – desde la calle Cuarta hasta la calle Octava
Las obras en este tramo de la avenida Franklin han finalizado, hasta que los equipos vuelvan a finales del verano o en otoño de 2026 para terminar los trabajos de ajardinamiento y el repavimentado de la calzada. Para aumentar la eficiencia, el repavimentado se llevará a cabo una vez finalizados los trabajos de pavimentación entre la calle Tercera y la calle Cuarta. Se puede consultar información adicional sobre la avenida Franklin, entre las calles Quinta y Octava, en la página web del proyecto Bend Bikeway.
Nota: las fechas son estimativas y están sujetas a cambios.
Para mejorar la eficiencia, en la avenida NE Franklin, entre las calles Quinta y Octava, se construyó una parte del proyecto Bend Bikeway como parte del proyecto Midtown Crossings. Las obras continúan en la avenida NE Franklin, desde la calle Harriman hasta la calle Quinta.
Reuniones públicas
El equipo del proyecto agradece las valiosas aportaciones recibidas de todos los participantes.
-
7 de abril de 2026 – Franklin Ave (desde Harriman Street hasta NE Fourth Street) Jornada de puertas abiertas previa a las obras
No dude en consultar los materiales y la información de la jornada de puertas abiertas:
Jornada de puertas abiertas previa a la construcción, abril de 2026
- Del 5 de diciembre de 2024 al 7 de enero de 2025 – Jornada de puertas abiertas informativa en línea sobre Franklin Avenue
El plazo para presentar comentarios ya ha finalizado. No obstante, los materiales y el resumen de la reunión están disponibles para su consulta:
Resumen de la jornada de puertas abiertas de enero de 2025
Materiales para la jornada de puertas abiertas de enero de 2025
- Agosto de 2024 – Jornada de puertas abiertas y encuesta comunitaria sobre Franklin Avenue
Consulte los materiales de la jornada de puertas abiertas y el informe resumido. El plazo para enviar comentarios ya ha finalizado.
Resumen de la jornada de puertas abiertas de agosto de 2024
Materiales para la jornada de puertas abiertas de agosto de 2024
